Cara Menyusun RAB Sewa Alat Berat untuk Proyek Galian dan Pematangan Lahan

A admin 25 September 2026 2 menit baca

Mengetahui daftar tarif per jam saja belum cukup untuk mengetahui total biaya yang harus disiapkan dalam sebuah proyek. Anda perlu mengubah volume pekerjaan tanah (m3\text{m}^3) menjadi estimasi jam kerja alat (jam), lalu mengalikannya dengan seluruh komponen biaya sewa.

Berikut panduan langkah demi langkah menghitung kebutuhan biaya sewa alat berat untuk pekerjaan galian dan pematangan lahan (cut and fill).

Langkah 1: Hitung Volume Pekerjaan Tanah

Ukur luas area dan kedalaman galian atau timbunan. Misalnya, Anda hendak menggali lahan basement atau kolam retensi dengan ukuran:

  • Panjang: 40 meter
  • Lebar: 25 meter
  • Kedalaman rata-rata: 2 meter
  • Volume tanah asli: 40×25×2=2.000 m340 \times 25 \times 2 = 2.000\text{ m}^3

Perhatikan juga swell factor (faktor pengembangan tanah saat digali) apabila tanah tersebut akan diangkut keluar lokasi menggunakan dump truck.

Langkah 2: Perkirakan Produktivitas Alat per Jam

Produktivitas excavator sangat bergantung pada kapasitas bucket, waktu siklus (cycle time), kondisi tanah, dan keahlian operator:

  • Mini Excavator (PC50 – PC75): Rata-rata 20 – 35 m3\text{m}^3/jam
  • Excavator Standar (PC100 – PC130): Rata-rata 40 – 65 m3\text{m}^3/jam
  • Excavator Kelas 20 Ton (PC200): Rata-rata 75 – 110 m3\text{m}^3/jam

Jika menggunakan Excavator PC200 dengan produktivitas efektif 80 m3\text{m}^3/jam, maka waktu kerja murni untuk menggali 2.000 m32.000\text{ m}^3 adalah:

2.000 m380 m3/jam=25 jam kerja efektif\frac{2.000\text{ m}^3}{80\text{ m}^3/\text{jam}} = 25\text{ jam kerja efektif}

Tambahkan cadangan waktu (15–20%) untuk manuver, perapihan kemiringan (sloping), dan cuaca, sehingga kebutuhan jam kerja menjadi sekitar 30 jam (atau mengikuti minimum kontrak sewa 50 jam bila ada pekerjaan perataan tambahan).


Langkah 3: Kombinasikan Alat agar Tidak Ada Waktu Tunggu

Pada proyek pematangan lahan yang mencakup penggalian, pengangkutan, penghamparan, dan pemadatan, pastikan kapasitas antar alat seimbang:

  1. 1 Unit Excavator sebagai alat gali dan muat.
  2. Jumlah Dump Truck disesuaikan dengan jarak buang (disposal) agar excavator tidak menganggur menunggu truk kembali.
  3. 1 Unit Bulldozer untuk menghampar tanah di lokasi timbunan.
  4. 1 Unit Vibro Roller untuk memadatkan hamparan tanah lapis demi lapis (layer by layer).

Langkah 4: Rangkum Seluruh Pos Biaya di Dalam RAB

Pastikan tabel RAB alat berat Anda memuat:

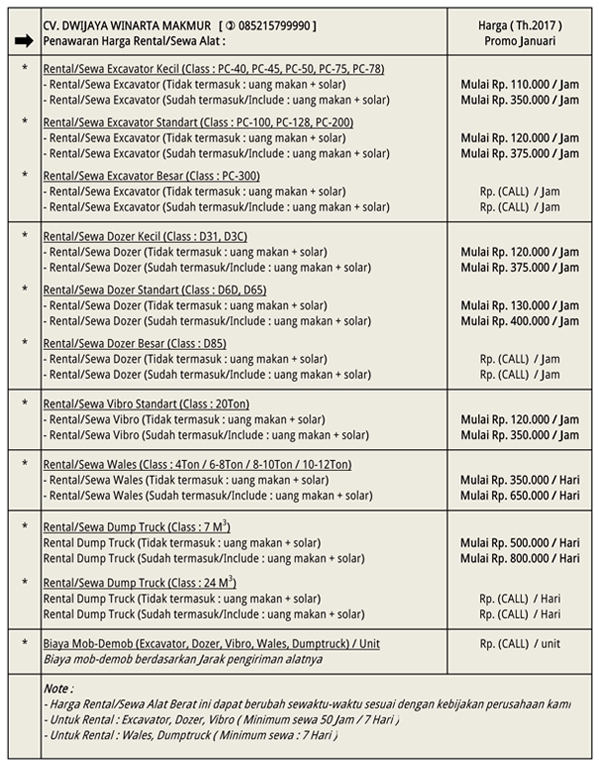

  • Biaya sewa unit (jam sewa×tarif per jam\text{jam sewa} \times \text{tarif per jam})
  • Estimasi konsumsi BBM solar (jam sewa×konsumsi liter/jam×harga solar\text{jam sewa} \times \text{konsumsi liter/jam} \times \text{harga solar})
  • Uang harian/makan operator (jumlah hari×tarif harian\text{jumlah hari} \times \text{tarif harian})
  • Biaya mobilisasi dan demobilisasi PP
  • Biaya koordinasi lingkungan dan pengamanan lokasi proyek

Untuk rincian tarif tiap jenis alat, baca juga panduan biaya sewa alat berat per jam dan per shift atau kunjungi halaman sewa alat berat.
